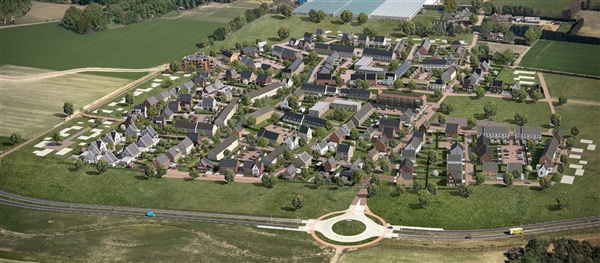

Huysackers is in zijn geheel bouwrijp. Het bouwrijp maken van het Kransackerdorp wordt in 2021/2022 uitgevoerd. Meetindicatoren: In 2022 worden in Zilverackers ca. 350 woningen opgeleverd (onderdeel van WBV).



Toelichting

O

Kwaliteit

In 2022 wordt volop gebouwd in zowel Huysackers als ook in Bosackers en De Erven. Er zijn 2 oorzaken voor vertraging bij vooral de initiatiefnemers/bouwers waardoor de meeste woningen pas in 2023 worden opgeleverd.

  1. door tekorten (en lange levertijden) van materiaal en personeel worden woningen later opgeleverd;
  2. door beroep tegen bestemmingsplan hebben initiatiefnemers later vergunningen aangevraagd en wordt later gestart met bouwen in het Kransackerdorp.
